什么是割接
网络割接是对正在使用的线路、设备进行操作,将会直接影响到上面承载的业务,网络改造中最关键的一步就是网络割接。网络割接又叫网络迁徙,是指运行网络物理或者逻辑上的更改。
大型IT网络项目割接流程
准备工作
人:提前通知相关部门和客户,确定联系人。
机:机器,设备。确认设备到货。
料:准备割接材料,光纤,网线,工具等。
法:方法,割接前测试。
环:环境,备份现有数据,完成信息采集。
1、项目概述
·为了解决当前网络建设在xx×等方面的瓶颈和问题
·按照xx×要求,XX公司目前已实现覆盖共计100个站点的网络建设
·据调研,公司现有业务:xxx
·总之,本次割接工作总体方案即将现有×xx割接至xxx
2、制定总体割接方案和计划
许多网络割接不是一步就能完成的,通常会分成多次小的割接,这时候就需要一个总体的割接方案和许多具体的割接方案一起来组合描述整个过程。
内容主要包括当前总体的网络描述和总体的割接知道思路,制定初步的割接步骤。
割接方案不但是描述割接中需要进行的各项任务,还包含各项任务的时间表,所以相关的内容是需要各个配合部门、单位共同讨论通过的。
3、编写具体实施方案

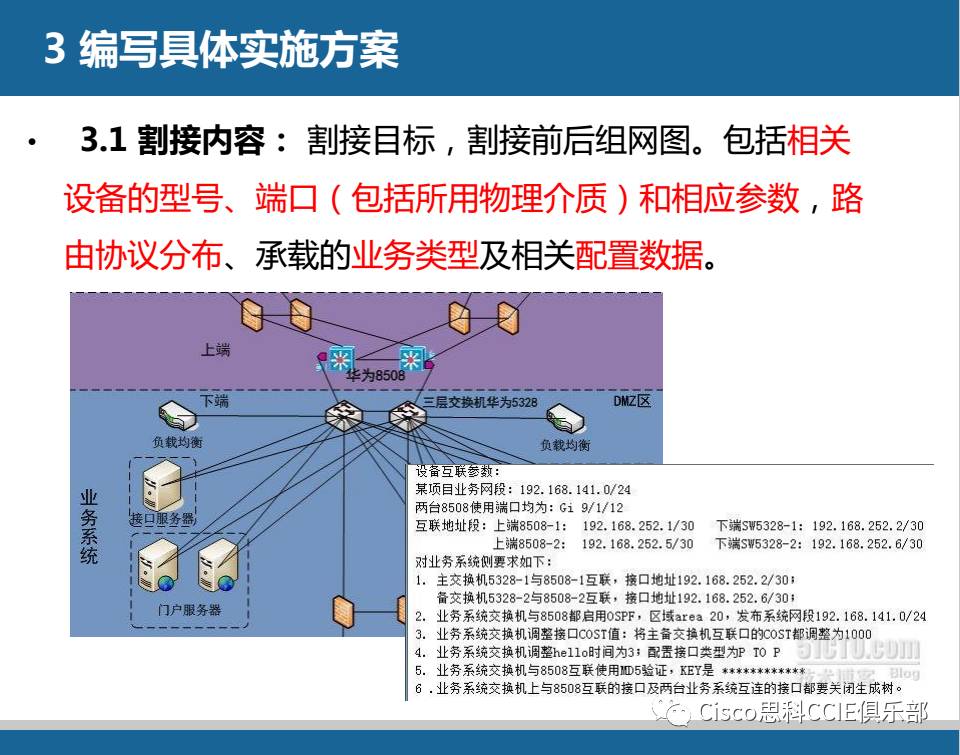

3.1割接内容:割接目标,割接前后组网图。包括相关设备的型号、端口(包括所用物理介质)和相应参数,路由协议分布、承载的业务类型及相关配置数据。

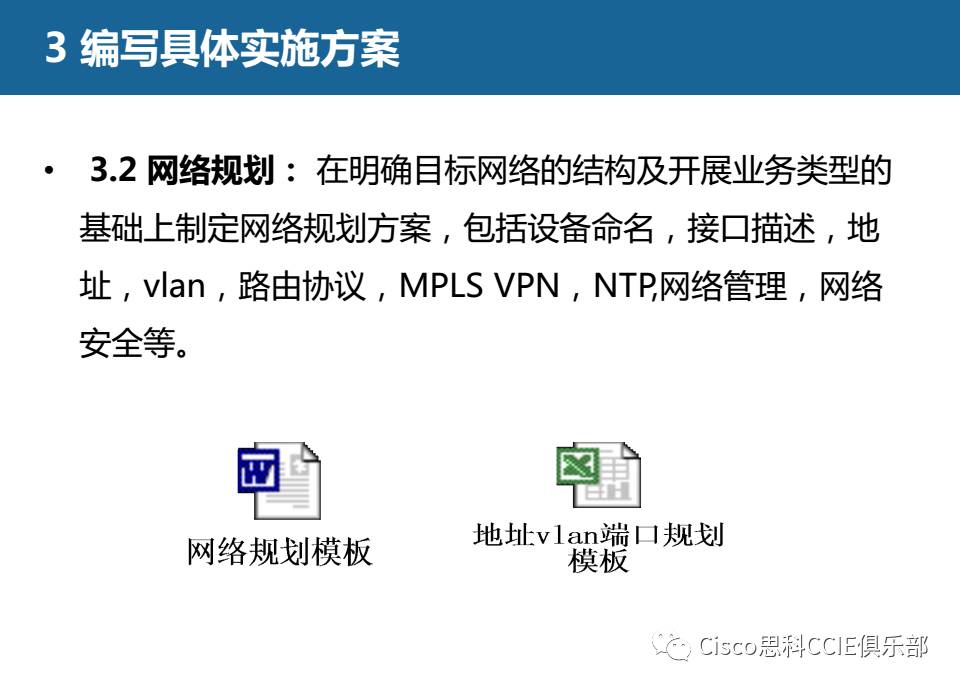

3.2网络规划:在明确目标网络的结构及开展业务类型的基础上制定网络规划方案,包括设备命名,接口描述,地址,vlan,路由协议,MPLS VPN,NTP网络管理,网络安全等。

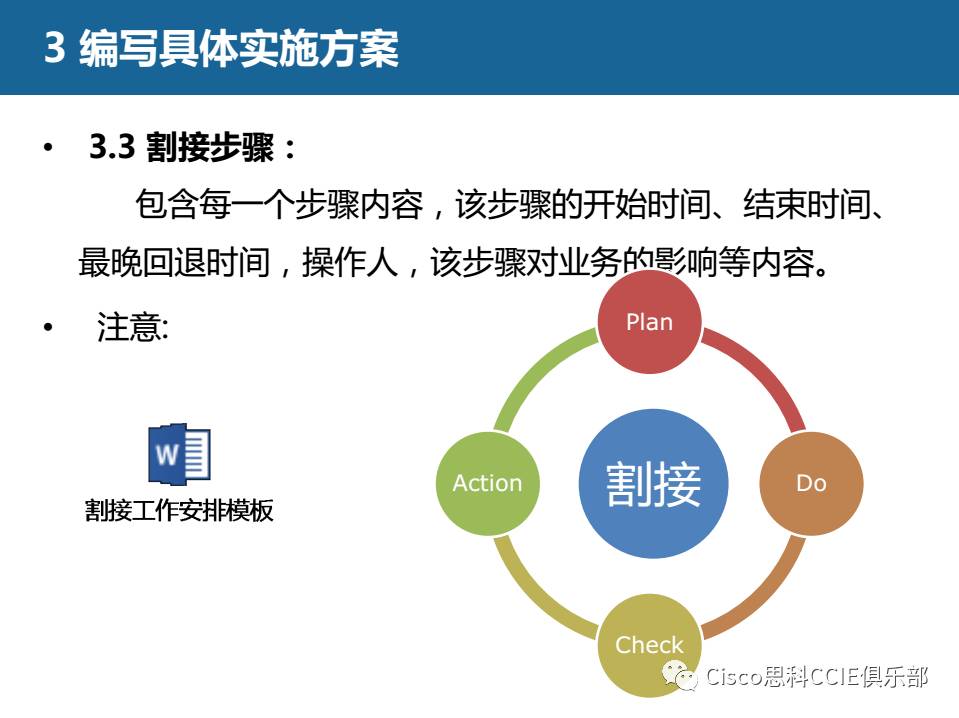

3.3割接步骤:包含每一个步骤内容,该步骤的开始时间、结束时间、最晚回退时间,操作人,该步骤对业务的影响等内容。
3.4回退步骤:如果割接不成功,应恢复到割接前的状态。
注意:在割接过程中出现网络故障,或者割接后业务不正常,在规定的时间内没有排除,必须进行回退操作;割接过程中要严格按照割接步骤执行,在上一步未确认前不能进行下一步的操作。
4、割接完成后的测试
割接完成后应进行整体的测试,主要是割接后网络的互通性测试、流量流向测试和冗余路由测试以及业务应用层的测试。
5、割接后的值班保障
·在割接完之后,应安排相关技术人员进行值班或电话值守,发现问题及时通报和处理解决。安排运营人员对业务和各项功能进行检测。
·通常项目方案中会列出相关人员及联系方式。

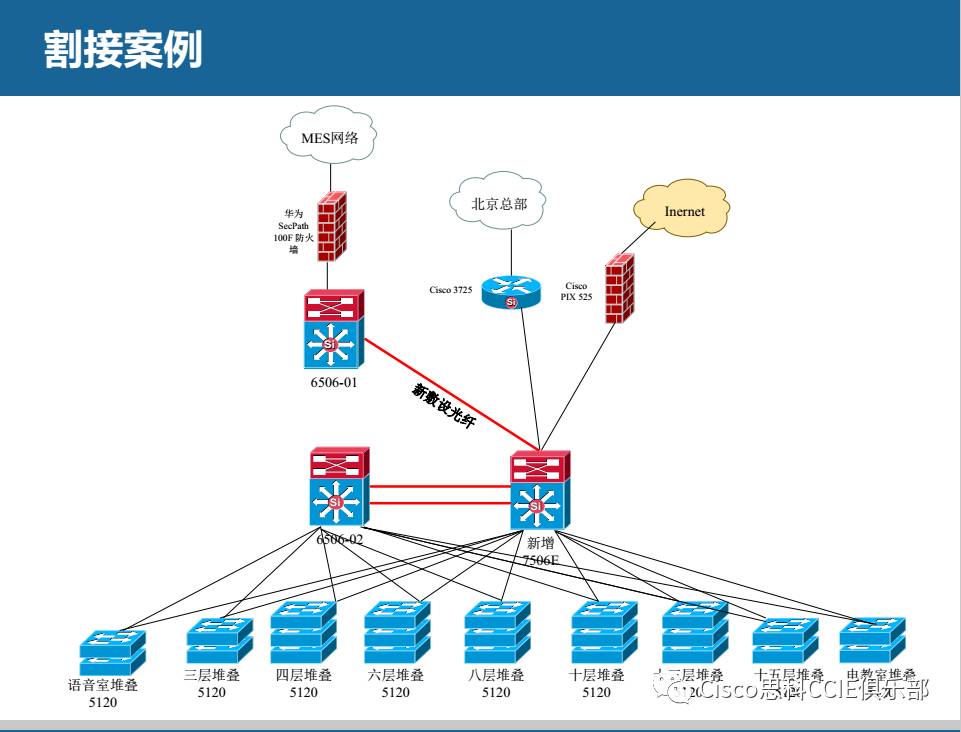

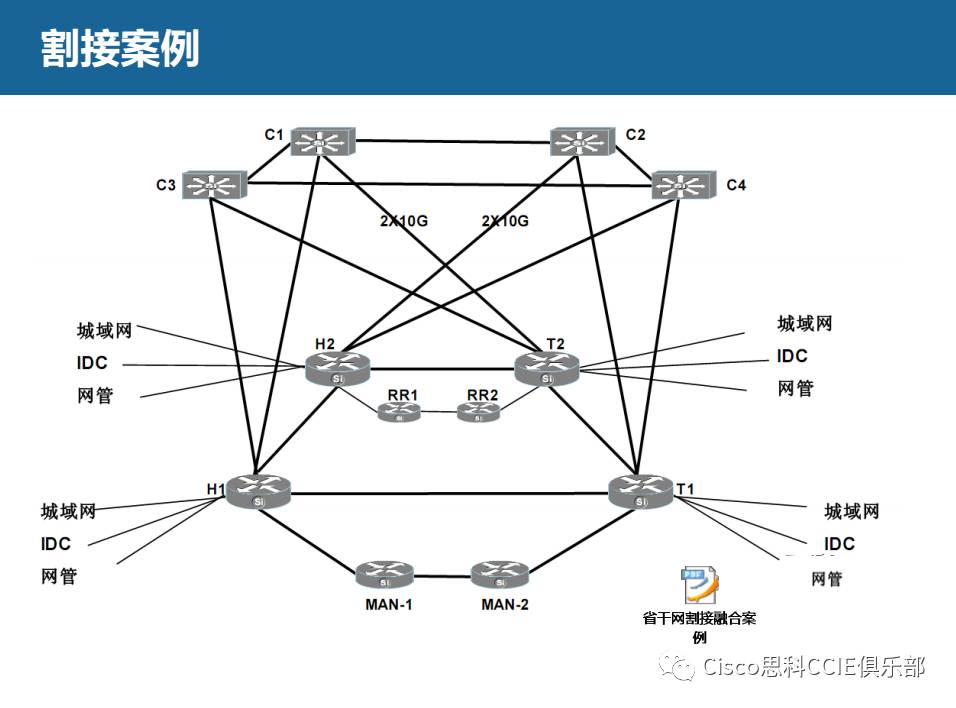

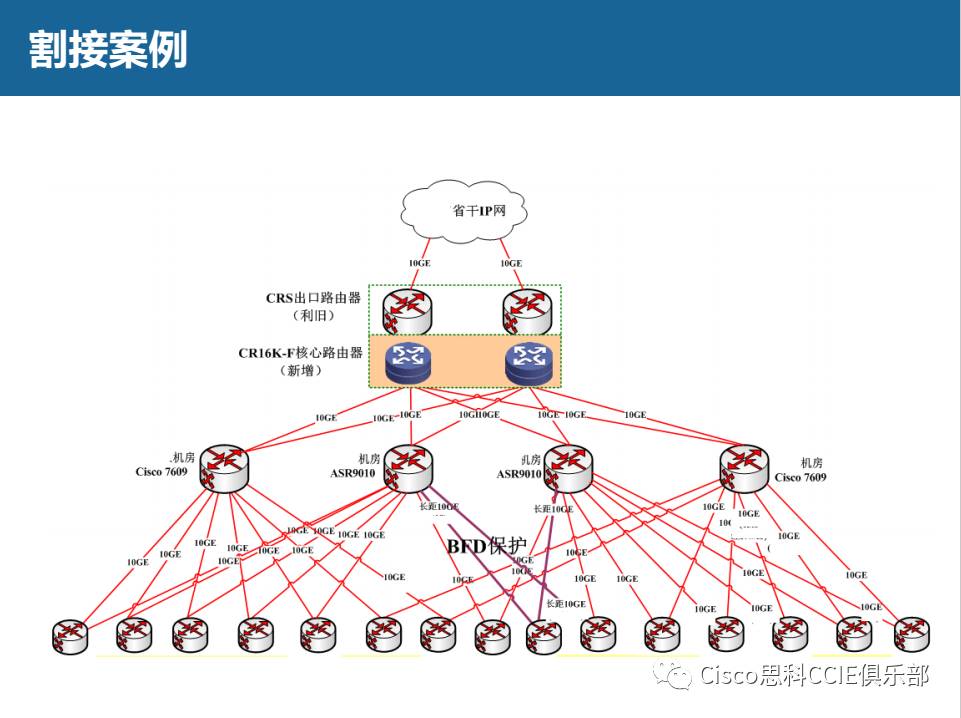

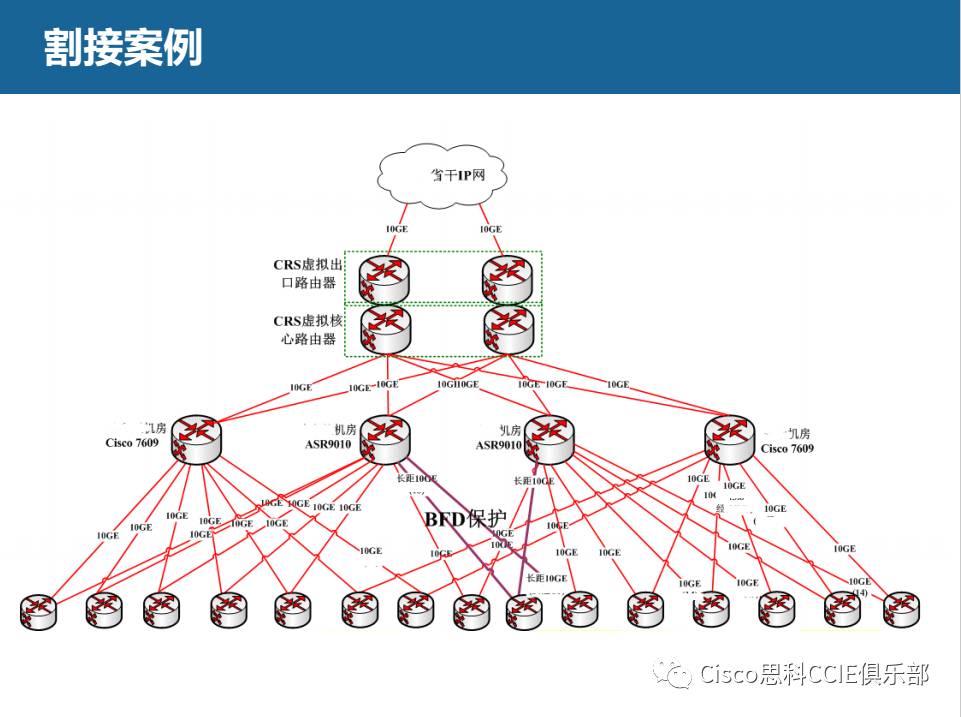

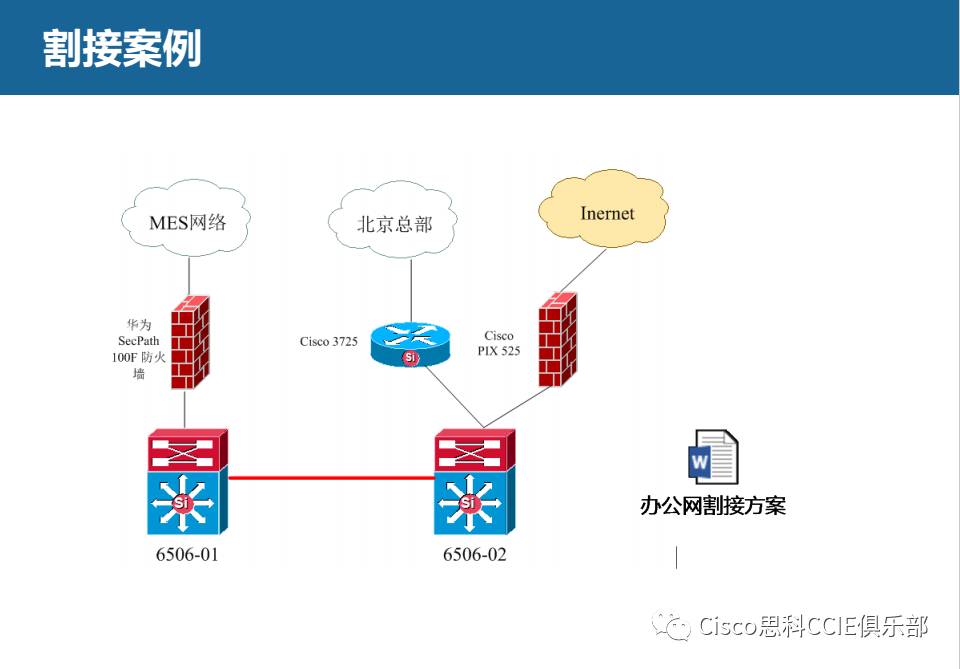

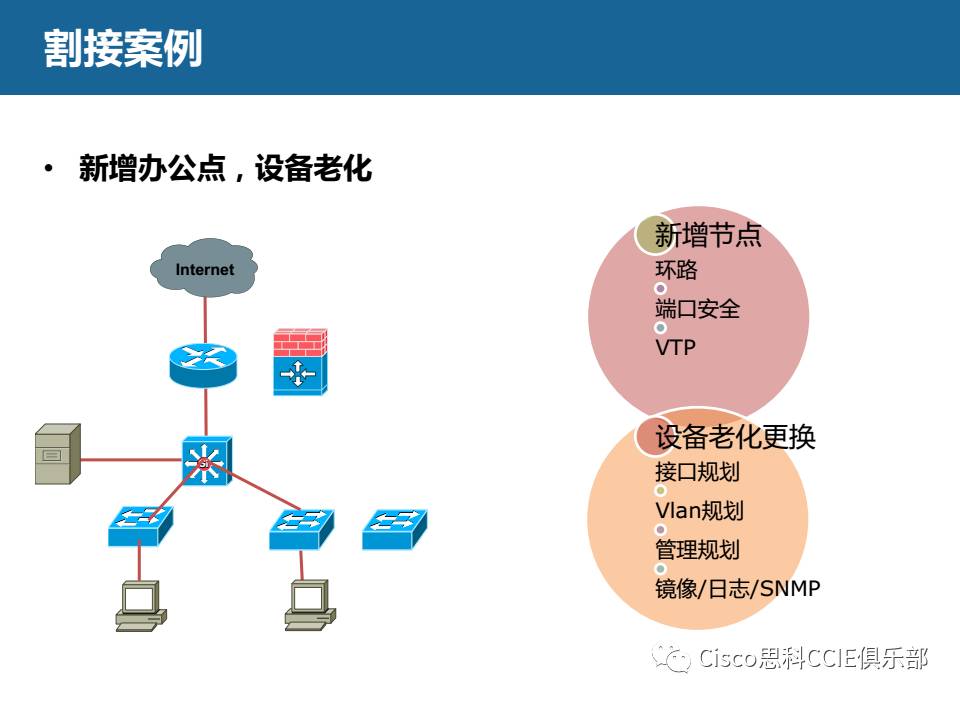

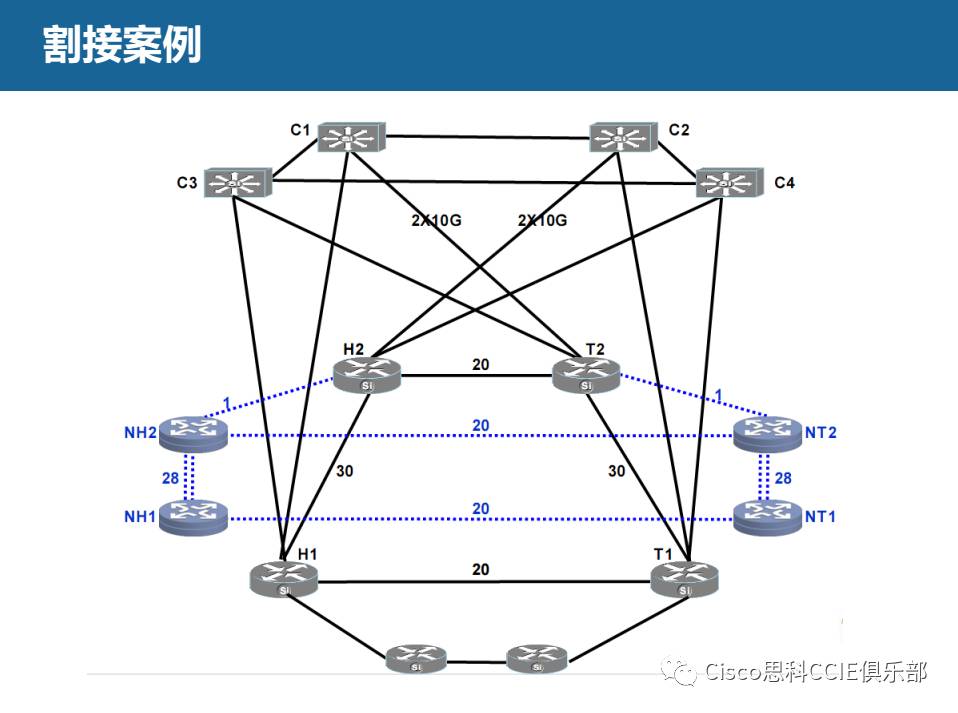

割接案例
相关课程内容推荐
思科最高级别认证:什么是ccie证书
IE网络工程师认证课程:CCIE EI
思博IE课程安排表: CCIE-EI课表
CCIE学习周期:CCIE培训一般多久?
自我增值必要投资:CCIE认证费用多少钱
